念好“干”“優”兩字訣  太忻大道建設正酣
——二公司太忻大道(陽曲縣現代大道—大盂鎮石嶺關)第六標段施工紀實
發布時間:2022-06-15 10:28:52  來源:本站  閱讀:28614

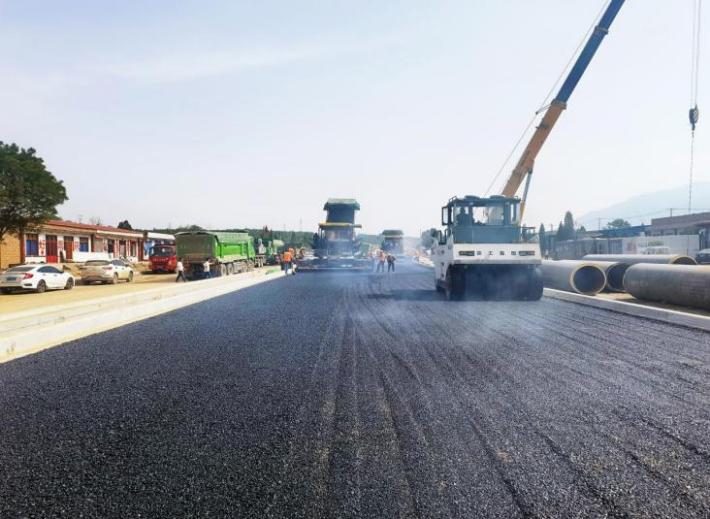

 隨著氣溫不斷升高,二公司太忻大道第六標段也進入施工沖刺階段,在瀝青攤鋪的滾燙熱浪中,四十多名施工人員、數十臺機械忙碌作業……項目部全體施工人員堅守崗位、分秒必爭,念好“干”“優”兩字訣,全力確保工期節點目標。截至目前,該工程擋墻已全部完成。機動車道下面層瀝青攤鋪已完成3356米,完成總工程量的45%;水穩基層完成48%;路緣石完成30%。

 “干”字當頭 全面發力趕進度

 3月20日開工,5月24日已開始進行路面瀝青攤鋪工作。2個月時間,項目部已完成了土方開挖回填、雨污水管線安裝、擋墻架設、橋梁樁基及掉頭通道施工等工序,得到了市領導對于施工進展的多次肯定,展現了“敢打硬仗”的市政鐵軍風采。

 施工中,項目部積極組織技術人員做好工程施工推演,科學布局謀劃,提前規劃人、材、機用量,超前布局施工中容易出現的各類問題;針對東干渠橋所用箱梁提前進行預制,加快材料供應效率;結合施工實際,及時調整施工方案和工期計劃,為工程快速推進提供保障。同時,由于場地受限,施工機械無法同時進場作業,項目部合理劃分施工區域,保障現場交通運輸順利進行。項目部全體施工人員“大干快上”,24小時堅守一線,夜晚的施工現場也是燈火通明,道路銑刨、瀝青鋪設等各項環節晝夜不停,齊心協力做好沖刺施工。

 “優”字著力 文明施工強舉措

 在保證施工進度的同時,項目部認真落實安全文明施工舉措,切實提高安全文明施工標準,力爭將太忻大道第六標段打造為集團公司的優質工程、品質工程。

 施工中,項目部嚴格按照“開挖一段、回填一段”的形式進行施工,在開挖作業結束后及時聯系土方運輸車進行外運,并對沒能及時外棄的土方進行苫蓋;安排文明施工隊伍在便道兩側放置隔離墩、反光條、隔離護欄等進行防護,確保施工區域內車輛運輸安全及路線通暢;做好跟周邊居民的溝通協調,修筑便道解決居民出行問題;安排多輛灑水車全天不間斷噴灑,做好全線灑水降塵,將揚塵污染降到最低。同時,由于全線擋墻施工較多,涉及到高空鋼筋綁扎作業,項目部安排專職安全員配合職能科室每天不定期巡視,檢查施工人員的安全帽、安全帶佩戴情況,對未按照安全作業要求進行穿戴的人員及時進行現場教育與制止,嚴格確保施工作業安全規范。
